Berücksichtigen der ERT in Queue-Objekten

Diese Beschreibung enthält Einzelheiten über die Funktion der Checkbox ERT berücksichtigen in der QueueObjekttyp in der Automation Engine. Legt die maximale Anzahl parallel laufender Aufgaben, deren Prioritäten und somit die Reihenfolge von auszuführenden Objekten fest.-Objektdefinition.

Wenn Sie diese Option aktivieren, wird beim Ausführen einer AufgabeEin gestartetes Objekt, welches gerade durchgeführt wird. Aufgaben werden auch als Aktivitäten bzw. Tasks bezeichnet., die dem Queue-ObjektTätigkeiten und Abläufe, welche die Automation Engine steuert, werden mit Hilfe von sogenannten Objekten abgebildet (siehe auch Aufgabe). zugeordnet ist, überprüft, ob das Aufgabenlimit von zukünftigen Ausnahmen überschritten würde. Für den Vergleich wird die Estimated Runtime (ERT) der zu startenden und aller zum Startzeitpunkt aktiven Aufgaben des Queue-Objektes herangezogen. Wird erkannt, dass es durch den Aufgabenstart zu einem späteren Zeitpunkt zu einer Überschreitung des Queue-Limits (max. Slots) kommen sollte, wird die betreffende Aufgabe nicht gestartet.

Ist die Anzahl der maximal parallel laufenden Aufgaben einer Queue bereits beim Startzeitpunkt eines Objektes erreicht bzw. überschritten, wechselt die Aufgabe in den Wartezustand (Warten auf Queue-Slot).

Die Funktion dieser Einstellung wird durch die folgenden Beispiele erläutert.

Beispiel 1

Folgende Diagramme stellen die Anzahl der Aufgaben in einer Zeitachse dar. Die grünen Linien sind aktive Aufgaben des Queue-Objektes. Der Beginn dieser Linien ist der Startzeitpunkt der Aufgaben. Die Länge der Linie entspricht der Errechneten Laufzeit (ERT).

Die blaue Linie ist das Aufgabenlimit (Maximum-Slot), wie in der Queue definiert. Für den ZeitraumEin Zeitraum ist ein zeitlicher Bereich für SLA-Aktivitäten, der im Service Orchestrator in allen Ansichten des Funktionsbereichs Berichte verwendet wird. Der von Ihnen ausgewählte Zeitraum gilt für alle Registerkartenseiten unter Berichte, die im Hauptbereich geöffnet sind. Wenn Sie den Zeitraum auf einer Registerkartenseite ändern, wird der neue Zeitraum für alle geöffneten Registerkartenseiten übernommen. Der Standardzeitraum ist „Dieser Monat“. von 02:00 bis 04:00 werden die maximal zur Verfügung stehenden Queue-Slots durch eine Ausnahme von 20 auf 10 verringert.

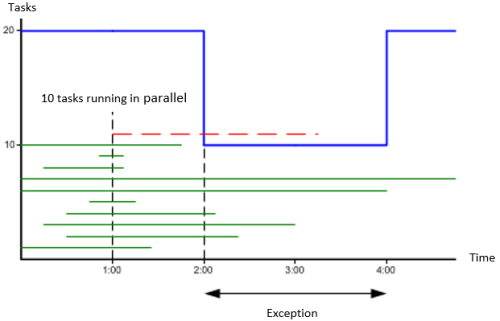

Um 01:00 wird ein Objekt ausgeführt (rote Linie), das dem Queue-Objekt zugeordnet ist. Zu diesem Zeitpunkt sind 10 Aufgaben in dem Queue-Objekt aktiv.

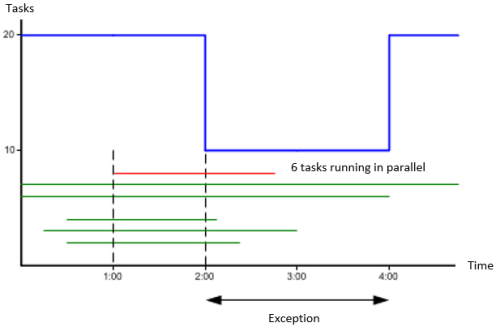

XXX

Die Überprüfung der ERT des zu startenden Objektes ergibt, dass die Aufgabe zur der Zeit, ab der die Ausnahme gültig ist (02:00), noch aktiv sein würde. Daher wird die Anzahl der parallel laufenden Aufgaben ermittelt, die voraussichtlich zu diesem Zeitpunkt aktiv sein werden. Hinsichtlich der ERT aller aktiven Aufgaben der Queue werden um 02:00 nur noch 5 Aufgaben aktiv sein. Daher darf die Aufgabe starten.

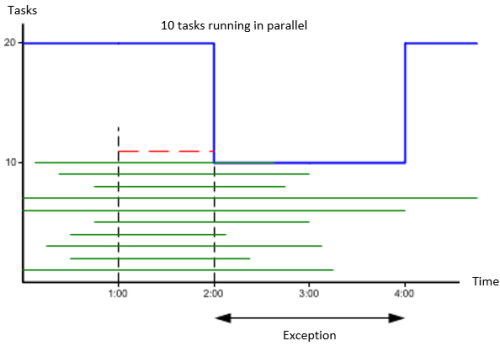

XXX

Beispiel 2

Beispiel 2 ähnelt Beispiel 1. Die grünen Linien stellen Aufgaben dar, die in einem Queue-Objekt aktiv sind. Die blaue Linie zeigt den Verlauf des Aufgabenlimits.

Um 01:00 wird eine Aufgabe aktiviert (rote Linie), die dem Queue-Objekt zugeteilt wurde. Die Überprüfung der ERT aller aktiven Aufgaben ergibt jedoch, dass zum Zeitpunkt der Ausnahme (02:00) keine freien Queue-Slots verfügbar sein werden. Durch die Ausführung eines neuen Objektes würde gemäß Queue-Objektdefinition die Anzahl der maximal parallel laufenden Aufgaben der Queue überschritten werden. Die Aufgabe wird daher nicht gestartet.

XXX
