Manuel Utilisateur > Objets > Liste alphabétique > Onglet Exécution

Onglet Exécution

L'onglet Exécution sert à la surveillance de la durée d'exécution de la Tâche dans le Schedule. Il peut s'agir de la surveillance de la durée maximale ou minimale de l'exécution, et des éventuelles réactions au dépassement de celles-ci.

Les paramètres possibles correspondent largement à ceux de l'onglet "Exécution" de l'objet.

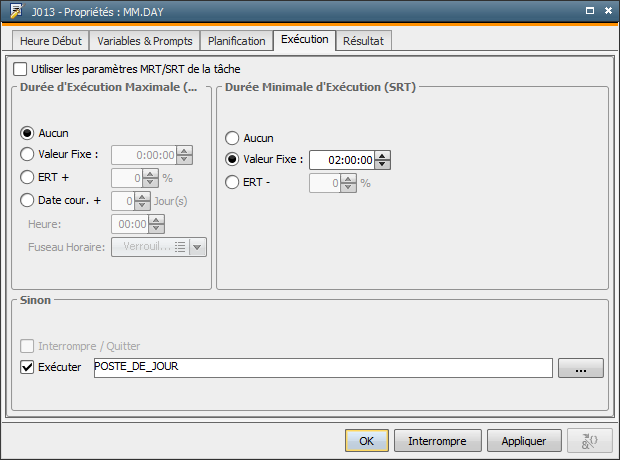

Exemple :
Dans l'exemple illustré ci-dessus, une durée d'exécution minimale de deux heures est autorisée pour la Tâche du Schedule. Si cette durée n'est pas atteinte, une Alerte est envoyée à l'équipe de nuit avec l'objet du même nom. Une surveillance de la durée d'exécution maximale n'a pas lieu. Des paramètres directs éventuellement présents au moment de la surveillance de la durée d'exécution de la Tâche ne sont pas pris en compte.

Description

Champ/élément de contrôle

Description

MRT/SRT - Utiliser les paramètres de la Tâche

Les paramètres pour la surveillance de la durée d'exécution sont repris de l'objet.

Si la case n'est pas cochée, la surveillance de la durée d'exécution de la Tâche peut être définie directement ici. Ces paramètres de la Tâche du Schedule remplacent les paramètres définis automatiquement dans l'objet.

Durée d'Exécution Maximale (MRT)



Aucune

La durée maximale d'exécution n'est pas surveillée.

Valeur Fixe

La durée maximale d'exécution est surveillée.

La durée est entrée comme valeur fixe au format "heures:minutes:secondes". Entrez l'action à effectuer en cas de dépassement de la durée maximale d'exécution (voir Section Sinon).

ERT

La durée maximale d'exécution est surveillée.

La durée moyenne estimée (ERT) est utilisée comme durée maximale d'exécution. Entrez l'action à effectuer en cas de dépassement de la durée maximale d'exécution (voir Section Sinon).

+ ... %

En outre, lors du choix de l'ERT, une correction en pourcentage peut être indiquée pour la durée maximale d'exécution. La valeur déterminée sera ajoutée à la durée moyenne estimée.

Act. Date + Jour(s)
Heure

La durée maximale d'exécution est surveillée.

Une heure est définie à laquelle la Tâche doit être terminée. Le nombre de jours est compté à partir de l'heure de début de la Tâche.

Exemples :
0 jour = jour de l'activation de la Tâche
2 jours = 2 jours après l'activation de la Tâche

Valeurs autorisées : 0 - 99

Entrez l'action à effectuer en cas de dépassement de la durée maximale d'exécution (voir Section Sinon).

Fuseau horaire

Fuseau horaire à prendre en compte.

Durée Minimale d'Exécution (SRT)



Aucune

La durée minimale d'exécution n'est pas surveillée.

Valeur Fixe

La durée minimale d'exécution est surveillée.

La durée minimale d'exécution est entrée comme valeur fixe au format "heures:minutes:secondes". Entrez l'action à effectuer si la durée minimale d'exécution n'est pas atteinte (voir Section Sinon).

ERT

La durée minimale d'exécution est surveillée.

Comme durée minimale d'exécution, c'est la durée moyenne estimée qui est utilisée pour cette Tâche. Entrez l'action à effectuer si la durée minimale d'exécution n'est pas atteinte (voir Section Sinon).

- ... %

En outre, lors du choix de l'ERT, une correction en pourcentage peut être indiquée pour la durée minimale d'exécution. La valeur déterminée sera soustraite à la durée moyenne estimée.

Sinon



Interrompre / Quitter

Lorsque cette case est cochée, une interruption ou un arrêt de la Tâche est initié lors d'un dépassement de la durée d'exécution. Disponible uniquement si la durée maximale d'exécution est surveillée.

Exécuter

Objet qui doit être démarré lorsque la durée d'exécution n'est pas atteinte ou dépassée.

Saisissez le nom de l'objet ou choisissez-en un directement dans le petit Explorer (exécutable via les trois points).

Affichage dans le Schedule et son moniteur

Dans la vue graphique, l'utilisation de l'onglet Exécution est indiquée avec un "T".



Rubriques connexes :
