Manuel Utilisateur > Objets > Liste alphabétique > Onglet Exécution

Onglet Exécution

L'onglet Exécution est un onglet spécifique à une classe d'objet que l'on peut trouver pour chaque objet activable dans AE. Il sert à définir des paramètres pour le comportement de la tâche à l'exécution.

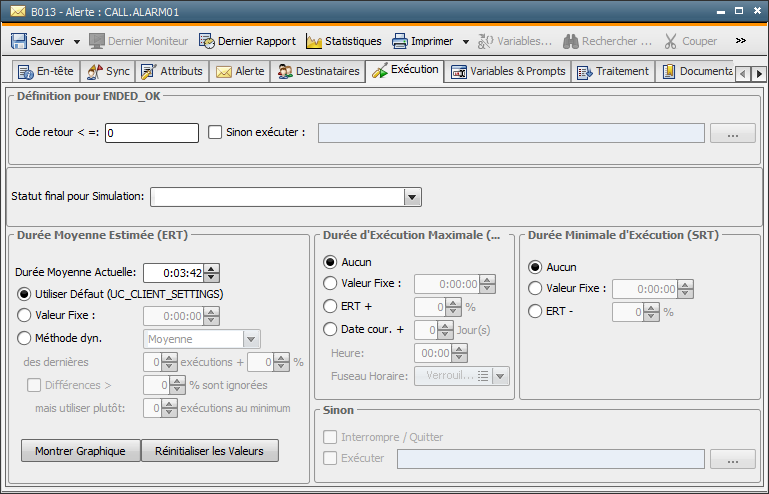

L'onglet Exécution est structuré de la manière suivante :

Description

Champ/élément de contrôle

Description

Définition pour ENDED_OK



Code retour <=

Code retour maximum pour une fin de tâche normale.

Une tâche se termine normalement (Statut "ENDED_OK") si son code retour est inférieur ou égal au code retour maximum indiqué.

Sinon, exécuter

Vous pouvez exécuter un objet si la tâche ne se termine pas avec un code retour situé dans la plage de ENDED_OK.

Notez que cet objet n'est pas exécuté lorsque la tâche se termine avec l'instruction de script :EXIT.

Statut final pour Simulation

Liste de sélection pour le statut de fin que cette tâche doit retourner lors de la création d'une simulation.

Durée Moyenne Estimée (ERT)



Durée Moyenne Actuelle

Affichage de la prochaine durée moyenne estimée (ERT) de la tâche.

Vous pouvez entrer ici une durée moyenne estimée. Cette valeur est alors valable jusqu'au calcul de l'ERT après la prochaine exécution de la tâche.

Format : "Heures:minutes:secondes".

Utiliser par défaut (UC_CLIENT_SETTINGS)

Sélectionnez cette option pour utiliser la méthode de calcul pour la durée moyenne définie par l'administrateur dans la variable UC_CLIENT_SETTINGS par la clé ERT_METHOD.

Valeur Fixe

Une valeur fixe est définie pour l'utilisation comme durée moyenne estimée.
Format : "Secondes"

Méthode dyn.

Champ de liste de la méthode dynamique, avec lequel la durée moyenne estimée peut être calculée à partir de l'exécution réelle
Choix possibles : Moyenne, Régression linéaire, Valeur maximale.

à partir des dernières.. exécutions

Nombre d'exécutions restantes devant être prises en compte pour le calcul de la valeur ERT. Valeurs autorisées : 0 à 25.

+ ... %

Valeur, en pourcentage, avec laquelle la durée moyenne estimée doit être corrigée vers le haut.

Différences > ... % sont ignorées

Possibilité de contenir des différences fortes pour les durées d'exécution réelles.

Valeur supérieure, en pourcentage, jusqu'à laquelle les durées d'exécution réelles sont rapprochées pour le calcul de la durée moyenne estimée.

Cependant, prendre en compte ... exécutions au moins

Nombre d'exécutions restantes qui doivent être prises en compte malgré la différence. Valeur autorisée : 0 à 25.

Montrer Graphique

Bouton de rafraîchissement de la durée d'exécution moyenne correspondant aux paramètres actuels. Un graphique qui représente ERT/RRT sur les 25 dernières exécutions est affiché dans une fenêtre distincte. Une fenêtre déjà ouverte est actualisée.

Réinitialiser les Valeurs

Bouton pour supprimer les valeurs réelles et estimées des durées d'exécution.
Après confirmation, toutes les données de durées d'exécution enregistrées sont supprimées.

Durée d'Exécution Maximale (MRT)



Aucune

La durée maximale d'exécution n'est pas surveillée.

Valeur Fixe

La durée maximale d'exécution est surveillée.

Le temps autorisé est entré comme valeur fixe au format "heures:minutes:secondes". Entrez comme condition "sinon" l'action à effectuer en cas de dépassement de la durée maximale d'exécution.

ERT

La durée maximale d'exécution est surveillée.

C'est la durée moyenne estimée (ERT) valide au moment de l'activation de la tâche qui est utilisée comme durée d'exécution maximale. Entrez comme condition "sinon" l'action à effectuer en cas de dépassement de la durée maximale d'exécution.

+ ... %

Lorsque vous sélectionnez l'ERT, une correction en pourcentage peut être indiquée pour la durée maximale d'exécution. La valeur déterminée sera ajoutée à la durée moyenne estimée.

Act. Date + Jour(s)
Heure

La durée maximale d'exécution est surveillée.

Un nombre de jours et une heure sont définis avant lesquels la tâche doit être terminée. Le point de départ pour le calcul de la date est la date réelle de la tâche. Entrez comme condition "sinon" l'action à effectuer en cas de dépassement de la durée maximale d'exécution.

Fuseau horaire

Sélection d'un objet Fuseau horaire.

Durée Minimale d'Exécution (SRT)



Aucune

La durée minimale d'exécution n'est pas surveillée.

Valeur Fixe

La durée minimale d'exécution est surveillée.

La durée minimale d'exécution est entrée comme valeur fixe au format "heures:minutes:secondes". Une action, qui doit entrer en jeu au cas où la durée minimale d'exécution ne serait pas atteinte, doit être indiquée comme condition "sinon".

ERT

La durée minimale d'exécution est surveillée.

C'est la durée moyenne estimée (ERT) valide au moment de l'activation de la tâche qui est utilisée comme durée d'exécution minimum. Une action, qui doit entrer en jeu au cas où la durée minimale d'exécution ne serait pas atteinte, doit être indiquée comme condition "sinon".

- ... %

Une correction en pourcentage peut être indiquée pour l'ERT pour la durée minimale d'exécution. La valeur déterminée sera soustraite à la durée moyenne estimée.

Sinon



Interrompre / Quitter

Lorsque cette case est cochée, la tâche est interrompue ou arrêtée lors d'un dépassement de la durée d'exécution. Disponible uniquement si la durée maximale d'exécution est surveillée.

Exécuter

La sélection de cette case à cocher détermine l'exécution de la tâche. L'objet activable peut être sélectionné directement. Si la durée d'exécution est dépassée ou n'est pas atteinte, la tâche indiquée est exécutée. Disponible uniquement si la durée d'exécution est surveillée.

Commentaires

Une surveillance de durée d'exécution différente peut être utilisée pour des tâches exécutées dans un Workflow ou activées via un objet Schedule. Les propriétés de ces objets (onglet "Exécution") permettent ce réglage. Les paramètres définis dans le contexte du Workflow ou du Schedule remplacent les paramètres définis pour la tâche elle-même.

Il pouvez aussi reprendre ces paramètres pour la surveillance de la durée de l'exécution dans le workflow ou le schedule. Il s'agit de la valeur par défaut.

La qualité du calcul de l'ERT dépend des données disponibles. En cas de réorganisation de la base de données, la quantité de jeux de données disponibles peut ne pas être suffisante. Ce qui peut dans ce cas fausser le calcul.

Un grand nombre de données statistiques sera lu à partir de cet objet pour le calcul de l'ERT. Ainsi, cette fonction doit être uniquement activée pour les objets individuels et non pour l'ensemble du client.



Rubriques connexes :

Détermination de la durée d'exécution
Surveillance de la durée d'exécution
