Objektprognosen

Objektprognosen prognostizieren die erwarteten Ausführungszeiten und die voraussichtliche Laufzeit von ausführbaren Objekten. Als Objektdesigner hilft Ihnen die Kenntnis der zu erwartenden Ausführungszeiten Ihrer Objekte, Prozesse, Ressourcen und Wartungszeiten zu organisieren und zu optimieren. Wenn Sie zum Beispiel große Schedule- oder Workflow-Objekte mit mehreren Child-Aufgaben haben, kann es nützlich sein, die Starzeitpunkte und Laufzeiten zu kennen, um Engpässe zu vermeiden oder die Wartung zu planen, ohne dass diese mit wichtigen Abläufen kollidiert.

Objektprognosen können auch zum Testen komplexer Schedules verwendet werden. Zum Beispiel, wenn Sie Ihr Objekt mit bedingten Kalenderereignissen eingeplant haben und sicherstellen möchten, dass die Einplanung Ihren erwarteten Ausführungszeiten entspricht.

Objektprognosen werden manuell in der PerspektiveProcess Assembly oder über ein Script erstellt. Nachdem sie berechnet wurden, rufen Sie sie in der Perspektive Process Monitoring auf. Die Erstellung von Prognosen ist nur für einzelne Objekte möglich. Eine gleichzeitige Berechnung für mehrere Objekte ist nicht möglich.

Weitere Informationen zur Berechnung von Prognosen finden Sie unter Prognose.

Eine Objektprognose erstellen

  1. Öffnen Sie die Perspektive Process Assembly und wählen Sie das Objekt aus, für das Sie die Prognose erstellen möchten.
  2. Klicken Sie mit der rechten Maustaste und wählen Sie Überwachung > Prognose erstellen. Der Dialog Prognose erstellen für Objekt „xxx“ wird angezeigt.

  3. Geben Sie den Namen der Prognose ein.

    Sie muss innerhalb des Mandanten eindeutig sein. Standardmäßig schlägt das System den Objektnamen vor. Wenn es bereits existiert, hängt es eine Nummer an.

    Die Prognose kann auch nach der Berechnung noch umbenannt werden. Details hierzu finden Sie unter Prognosen umbenennen.

  4. Der Logische Start ist das Datum und die Uhrzeit, an dem das Objekt beginnen soll. Das System verwendet es als Grundlage für die Prognoseberechnungen. Standardmäßig wird der erste Tag des Monats vorgeschlagen. Klicken Sie auf das Kalender-Symbol in diesem Feld, um Änderungen vorzunehmen.

    Kalenderbedingungen werden für Prognoseberechnungen berücksichtigt, daher kann dieses Datum die Laufzeitberechnung beeinflussen.

  5. Wenn eine Jobgruppe an der Ausführung beteiligt ist (JOBG) oder wenn das Objekt Children beinhaltet (zum Beispiel Schedule- oder Workflow-Objekte), müssen Sie festlegen, wie die Prognose die Laufzeit berechnen soll:

    • Aktuelle Vormerkungen berücksichtigen

      Die Prognose prüft die für jedes Objekt im Gruppen- oder Parent-Objekt angegebene Berechnungsmethode. Der berechnete ERT der Gruppe basiert auf diesen Definitionen.

    • ERT der Gruppe verwenden

      Für die Laufzeitberechnung wird die ERT, die im Gruppen- oder Parent-Objekt (Workflow oder Schedule) definiert ist, herangezogen und nicht die Definitionen in deren Child-Objekten.

    • Fixwert verwenden

      Da Sie über Ihre Objekte und Prozesse Bescheid wissen, können Sie wahrscheinlich bereits einschätzen, wie lange deren Ausführung dauern wird. In diesem Fall können Sie hier einen bestimmten Wert angeben.

  6. Klicken Sie auf Erstellen.

    Die Prognoseansicht wird in der Perspektive „Process Monitoring“ geöffnet und die neue Prognose wird hervorgehoben. Basierend auf den Objektdaten werden das/der errechnete Enddatum/Endzeitpunkt, der Status der Ausführung und der errechnete Endstatus angezeigt. Zum Beispiel:

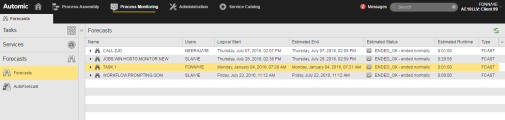

    Screenshot der Liste der Prognosen in der Perspektive „Process Monitoring“

    Die Spalten Logischer Start und Errechnetes Ende geben das Datum und die Uhrzeit an, zu der das System den Start bzw. das Ende des Objekts erwartet. Kalenderbedingungen und Systemauslastung werden bei dieser Berechnung berücksichtigt.

    Die Spalte Errechneter Status gibt den vom System errechneten Status, den die Aufgaben nach der Ausführung haben werden, an. Der gewünschte Status kann in der Objektdefinition auf der Seite „Laufzeit“ festgelegt werden.

    Die Spalte Erwartete Laufzeit gibt die vom System errechnete Laufzeit der Aufgabe an.
